Purpose
工事の目的
本工事は、辰口寺井地区工業用水道(第二)配水池の拡張に伴い、『良質で安定した水を供給し続ける工業用水道』を達成するために、ステンレス鋼板製配水池を築造し、各水源井から新設配水池へ導水管を布設するものである。
Overview
工事概要
工事名 | 辰口寺井地区工業用水道(第二)配水池拡張工事 |
---|---|
発注者 | 能美市 |
施工者 | 森松工業株式会社 |
工事場所 | 石川県能美市岩内町地内 |
工期 | 2025年2月26日~2025年10月31日 |

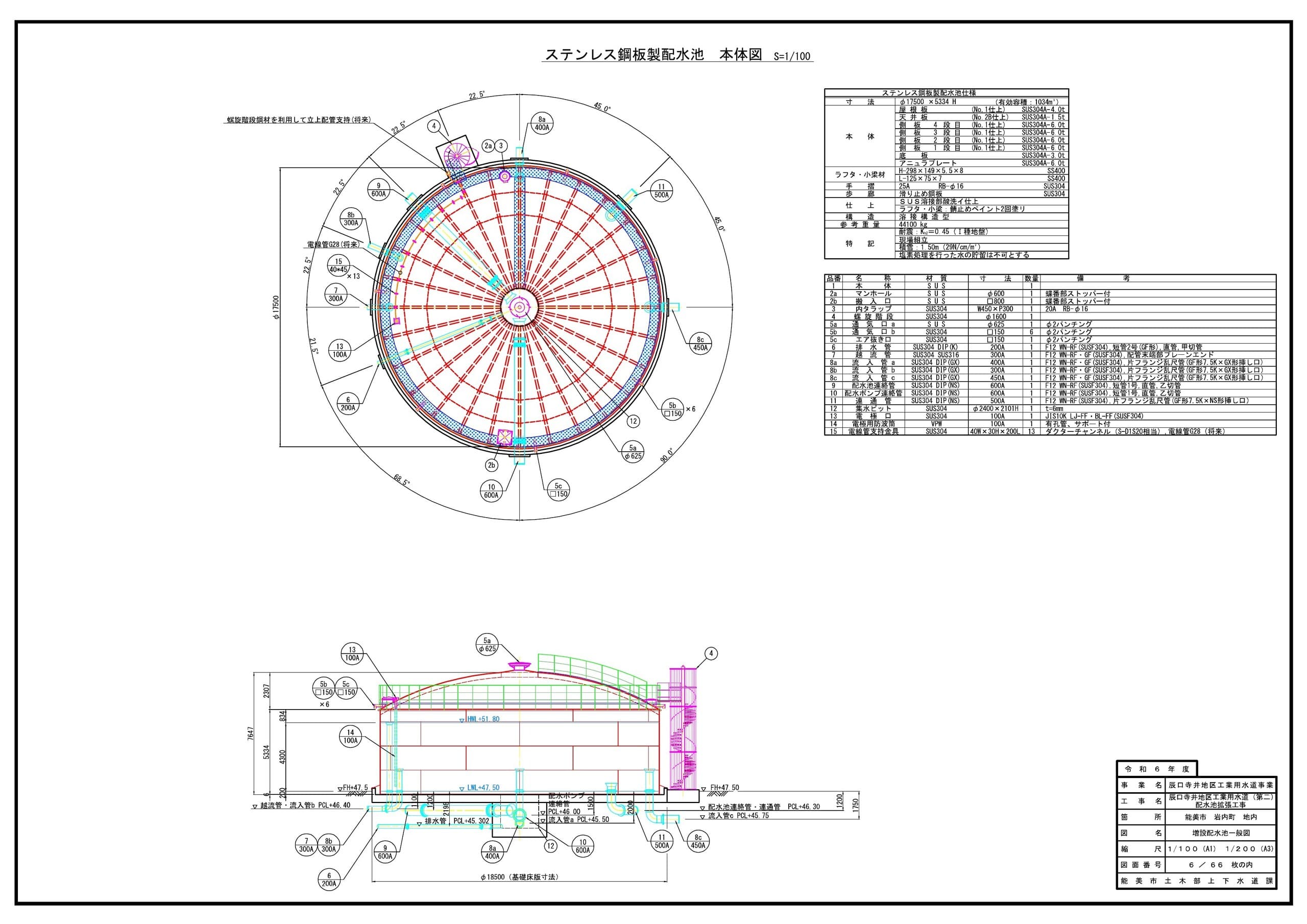

工事内容 | 本体築造工 N=1式(有効容量:1,034㎥) 場内管布設工 N=1式 付帯工 N=1式 仮設工 N=1式 機械設備工 N=1式 電気設備工 N=1式 |
